11月4日,网络文化沙龙运城供暖季专场活动现场,运城市热力公司负责人宣布,运城市供热前的准备工作已经就绪,计划于11月8日启动热态试运行。

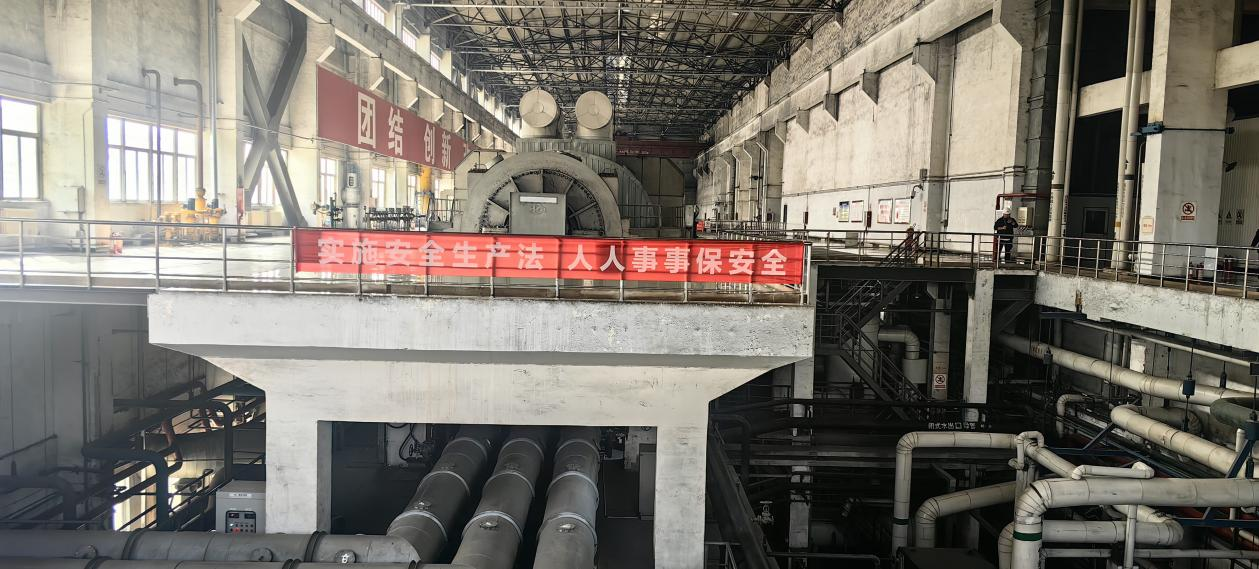

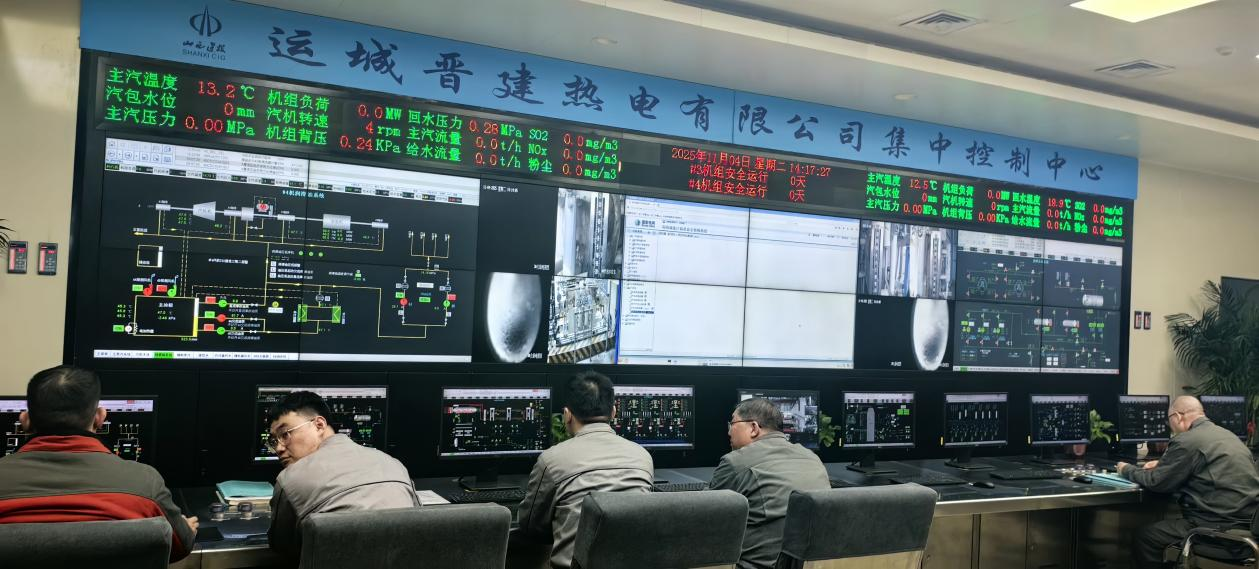

运城市热力有限公司负责中心城区同蒲铁路以南片区和运城经开区禹都片区集中供热,供热面积约2500万平米。在供热设施设备检修方面,按照“冬病夏治”计划,该公司与关铝热电公司共计检修184018项,涵盖关铝热电检修、管网和换热站维保、热源厂维保及供热设施维修改造等,目前已全部完成。

工程建设上,管网工程加快推进,今年相继实施补偿器技改、管线改造等多项工程,总投资约2570万元,多数已完工,不影响用户取暖。同时,对中心城区18个老旧小区11万平米实施分户改造,涉及用户1053户。本年度新入网面积123.60万平方米,部分小区入网工程正有序推进,确保群众如期用暖。
煤炭储备工作按计划进行,2025——2026年度供热季预计消耗煤炭55万吨,7、8月启动燃煤储备,计划10月底完成储煤20万吨,目前已到位17.8万吨。
人员培训方面,该公司开展供热系统知识和专业技能提升专项培训,组织一线员工分批次前往太原热力实训基地培训,还编制完善应急预案,组织7次应急演练,增强应急保障能力。
供热服务举措多样。强化室温监测,在190个小区安装1088个室温采集器;推行网格化管理,100名网格员分片包干,联系方式公示,加入业主群;成立80人暖心服务队,建立快速响应机制;开展“访民问暖”,300余人队伍自11月初入户走访。
地热能开发利用成果显著,该公司与中国石油冀东油田合作开展地热供暖试点项目,完成17口地热井等工程建设,供热面积约240万平米。新办公楼浅层地热能冷热双供试点项目运行成本大幅降低。
供热前期,10月16日、23日,该公司联合多家热企召开保障工作会议,明确各环节责任时限,要求10月27日前完成注水、冷态试运行,11月1日前具备启机条件。目前,267座换热站已完成注水,正在冷态调试,部分用户自建站注水未完成,公司已协调处理。下一步,该公司将持续做好保障工作,提升百姓幸福温度,做到让政府放心、让群众暖心,为全市人民群众温暖安全过冬提供坚强保障。(郭兆宾)
