国网新源山西垣曲抽水蓄能电站下水库“蓄”力刷新“进度条”

山西新闻网>>地市频道>>运城频道>>运城视窗

时 间
/
分 享
评 论

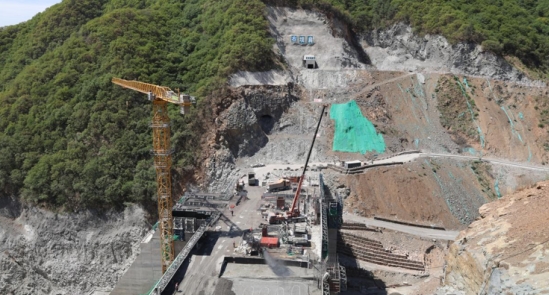

盛夏时节,国网新源山西垣曲抽水蓄能电站下水库施工现场机械轰鸣,车辆穿梭,一片火热。建设者们干劲十足,全力推进工程建设。

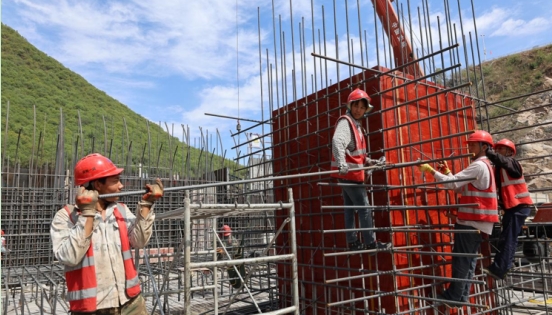

当前,项目正集中力量推进3#、4#坝段454-457高程的混凝土浇筑,同步开展5#-7#坝段备仓、8#坝段固结灌浆工作,施工高效有序。

大坝结构安全与寿命的核心在于混凝土压实质量。项目采用高精度无核密度仪进行实时检测,确保每一寸坝体都达到严苛的质量标准,为工程质量上了“双重保险”。

施工入仓效率一度成为制约工程进度的“卡脖子”难题。项目团队优化施工组织,计划在大坝左岸新增一条入仓道路。

随着夏季高温“烤”验来袭,混凝土温控管理成为另一道“必答题”,项目团队构建了覆盖拌合、运输、浇筑的全链条温控体系。

国网新源山西垣曲抽水蓄能有限公司工程部专责远冠阳说:“通过拌合楼骨料风冷、拌合加冰等措施来达到混凝土的出机口温度满足要求,通过合理的施工组织减少混凝土在拌合路上的运输时间,减少等待,能够快速入仓,来确保混凝土的入仓温度。”

在推进工程建设的同时,国网新源山西垣曲抽水蓄能有限公司以“严细实、稳准快”的作风,激励建设者攻坚克难,全力冲刺项目早日投产达效,为山西能源结构优化和绿色低碳发展注入强劲动力。(杨银军 赵依凡)
